Planning des travaux, nouvelles gares et carte détaillée du projet : les nouveautés du projet de la LGV Kénitra-Marrakech
Le Maroc s’est doté d’un Schéma-directeur du développement de la grande vitesse ferroviaire. Comme le montre l’image ci-dessous, le développement de l’infrastructure ferroviaire à grande vitesse entre Kénitra et Marrakech, ainsi que l’augmentation de capacité entre Kénitra et Casablanca, constituent la deuxième étape de ce schéma, après la LGV existante reliant Tanger à Kénitra.
Selon nos informations, le second tronçon de la LGV qui reliera Kénitra à Marrakech comprendra, outre la conception et la réalisation de cette ligne nouvelle :
- la conception et la réalisation des aménagements et remaniements des voies sur plateforme exploitée de Rabat, Casablanca et Marrakech et des installations terminales en gare;
- la conception et la réalisation des équipements ferroviaires;
- la conception et la réalisation des aménagements des zones terminales de Rabat, Casablanca et Marrakech;
- la conception et la réalisation du système de signalisation et des télécommunications;
- la mise à niveau des installations de signalisation de la ligne classique entre Fès et Marrakech;
- la construction des nouvelles gares grande vitesse, des gares de trains de proximité et l’aménagement des gares existantes;
- la construction d’un atelier pour l’entretien des rames à Marrakech;
- la réalisation des dessertes ferroviaires des stades de Benslimane et de Marrakech;
- la préparation à l’exploitation des installations des infrastructures.
Différents marchés ont, dans ce sens, été lancés pour la réalisation de toutes ces prestations, notamment depuis le début de l’année courante. Certains chantiers sont déjà en cours de réalisation, d’autres marchés ont été attribués, et d’autres sont en cours d’attribution.

Travaux de génie civil : plus que deux marchés à attribuer
Rappelons-le, la nouvelle ligne Kénitra-Marrakech est conçue dans le respect des spécifications techniques d’interopérabilité (STI) grande vitesse en vigueur. Elle est dédiée aux seuls trafics voyageurs et est conçue pour une vitesse maximale de 350 km/h. La vitesse exploitée sera toutefois de 320 Km/h à la mise en service.
Pour sa réalisation, un marché relatif aux travaux de génie civil constitué de sept lots a été lancé il y a quelques mois. Six lots ont déjà été attribués à différentes grandes sociétés, majoritairement chinoises.
Les travaux consistent, concrètement, en la création d’une LGV transitant à la fois en campagne et dans les zones métropolitaines de Rabat-Salé, Casablanca et Marrakech. Dans le détail, les prestations consistent à construire la plateforme ferroviaire, les ouvrages hydrauliques, les ouvrages d’art courants, les viaducs, ainsi que la plateforme routière, mais aussi la réalisation des murs de soutènement, des murs antibruit, ainsi que les aménagements latéraux des pistes d’entretien et des différentes plateformes.
Comme le montre l’infographie ci-dessous :
- Le premier lot, qui s’étale sur 63 km, a été attribué à China Railway NO 4 Engineering (CREC 4) pour 3,4 milliards de DH;
- Le second lot sur 64 km a, lui, été attribué à Shandong Hi-Speed Engineering Construction pour 4 MMDH;
- Le troisième lot, sur 64 km également, a été attribué à Société les Grands travaux routiers (GTR) pour 2,22 MMDH;
- Le quatrième lot sur 51 km a pour sa part été attribué à TGCC pour 2,8 MMDH;
- Le cinquième lot sur 36 km a été attribué à China Railway 20th Bureau Group (CRCC20) pour 1,84 MMDH;
- Le sixième lot sur 60 km a été attribué à Jet Contractors pour 2,1 MMDH ;
- Le septième lot sur 62 km a été attribué au Groupe Mojazine pour 1,97 MMDH.

Sur ce tronçon, un autre marché de travaux de génie civil (du PK 5+450 jusqu’à PK10+000) est toujours en cours pour 373,2 millions de DH (MDH). Lancé le 13 août dernier, cet appel d’offres n’a toujours pas trouvé preneur. Il a été relancé le 30 septembre dernier.
Ces deux marchés ont toutefois été précédés par un autre lancé en février 2024 et attribué au groupement conjoint Gpt Egis Rail, Systra et Novec. Il s’agit de la prestation d’assistance à la réalisation des projets d’infrastructures dudit tronçon, constitué d’une :
- Tranche ferme, relative à l’assistance au pilotage et à l’intégration du projet de LGV, remportée pour 686,5 MDH et 5,1 millions d’euros;
- Première tranche conditionnelle, relative à l’assistance au pilotage et à l’intégration du projet complémentaire, remportée pour 373,93 MDH et 3,2 millions d’euros;
- Seconde tranche conditionnelle, relative à l’assistance aux essais et à l’homologation, remportée pour 98,93 MDH;
- Troisième tranche conditionnelle, relative au visa des études d’infrastructure génie civil, remportéé pour près de 117 MDH et 110.880 euros.
Notons que sur la LGV, l’intervalle commercial entre deux circulations de même sens sera de 4 minutes, soit une capacité maximale offerte de 15 sillons / heure / sens.
Construction d’au moins 18 nouvelles gares et rénovation et extension de 3 autres existantes
Le programme d’augmentation de la capacité ferroviaire entre Kénitra et Marrakech, incluant le hub de Casablanca, se traduit, outre la création de la nouvelle ligne ferroviaire, par le remaniement de la ligne classique.
L’extension de LGV sera construite partant de l’actuelle extrémité de la LGV à Kenitra jusqu’à Marrakech. Elle comprendra également la création de liaisons avec la ligne classique, de nouvelles installations terminales à Marrakech, mais aussi la construction de nouvelles gares.
Sur ce dernier volet, l’ONCF prévoit la construction de 18 nouvelles gares au moins, ainsi que de nouveaux centres de maintenance, et l’extension et le réaménagement de trois gares existantes pour près de 2,5 MMDH. Pour ce faire, un nouveau marché a été lancé le 18 octobre de l’année en cours.
Dans le détail, les nouvelles gares qui seront construites dans la région de Casablanca sont les suivantes : la gare du Grand stade Hassan II, la gare de Casa Sud, la gare de Mohammedia Facultés, la gare de Zenata ville nouvelle, la gare de Sidi Bernoussi, la gare de Hay Mohammadi, la gare de Sidi Maârouf, la gare de la nouvelle Médina, la gare de Mers Sultan, la gare de Casa Oasis, en plus des :
- Station de maintenance de Mohammedia Facultés;
- Technicentre de Casablanca Nouaceur;
- Station de maintenance de Casa Voyageurs site 1;
- Station de maintenance Casa Voyageurs site 2;
- Station de maintenance Casa Sud;
- Station de maintenance de Settat.
La gare de Ain Sebaa pour sa part va être réaménagée et agrandie.
D’après l’ONCF, la nouvelle gare du Grand Stade de Hassan II se situera dans la province de Benslimane, dans la commune de Mansouria. Elle se trouvera à 38 km au nord de Casablanca et à 18 km à l’Est de Mohammedia, à proximité de l’aéroport de Benslimane. Un emplacement idéal pour desservir non seulement les agglomérations à proximité, mais aussi les villes plus éloignées, facilitant ainsi l’accès au Grand Stade, particulièrement en vue de la Coupe du Monde 2030.
De plus, la gare bénéficiera d’une bonne desserte par les transports en commun locaux, notamment les taxis et les bus, ce qui renforcera son accessibilité pour les visiteurs, les résidents et les spectateurs. Elle constituera ainsi une composante urbaine majeure dans les équipements et installations entourant le nouveau complexe sportif.

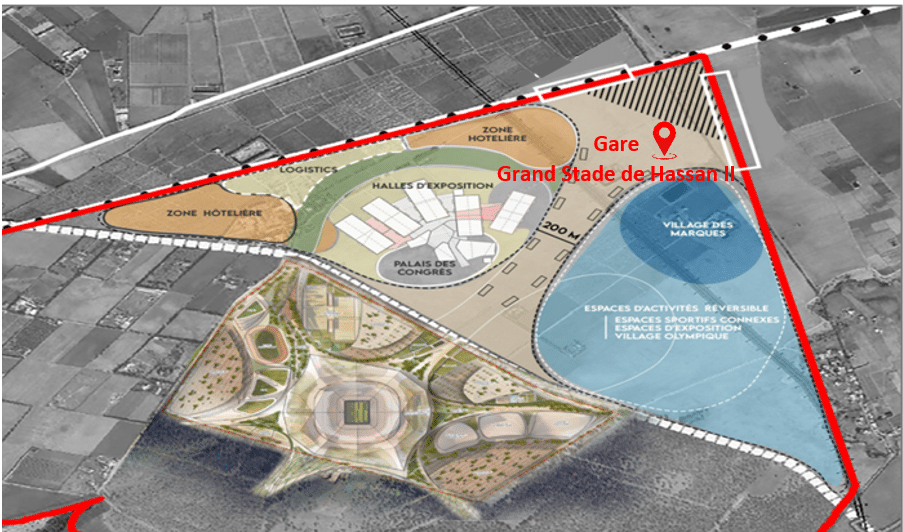

Emplacement de la nouvelle gare du grand stade de Casablanca
En ce qui concerne la gare de Casa Sud, elle occupera une position géographique stratégique dans l’aire urbaine de la métropole. Elle se trouvera à côté de la foire de l’Office des changes au sein du quartier Nassim, limitrophe au quartier de Casa-Anfa.
L’emplacement de cette gare assurera l’intermodalité avec les différents modes de transport urbain, à savoir le tramway situé au nord de la gare, les taxis, et le BHNS au sud de la gare. L’accès routier sera amélioré par l’aménagement d’un nouveau boulevard (avenue de la Gare) du côté nord de la voie ferrée existante.
Dans la région de Marrakech, les nouvelles gares qui vont être construites sont les suivantes : la gare de la nouvelle ville verte, la gare de Sidi Bouaâtmane, la gare de Sidi Ghanem et la gare du Stade de Marrakech, en plus du technicentre de Marrakech, de la station de maintenance de Benguerir, et du réaménagement et de l’extension prévus de la gare de Gueliz.
Pour ce qui est de la région de Rabat, les nouvelles gares qui seront construites sont les suivantes : la gare de Sidi Taibi, la gare de Sidi Bouknadel, la gare de Sidi Abdellah, la gare de Ain Attiq, en plus de la station de maintenance de Skhirat. La gare de Salé-Tabriquet, elle, va connaitre un programme de réaménagement et d’extension.
Dans la région de Fès-Meknès, il sera procédé à la construction du technicentre de Fès, de la station de maintenance de Meknès et de la station de maintenance de Sidi Kacem.

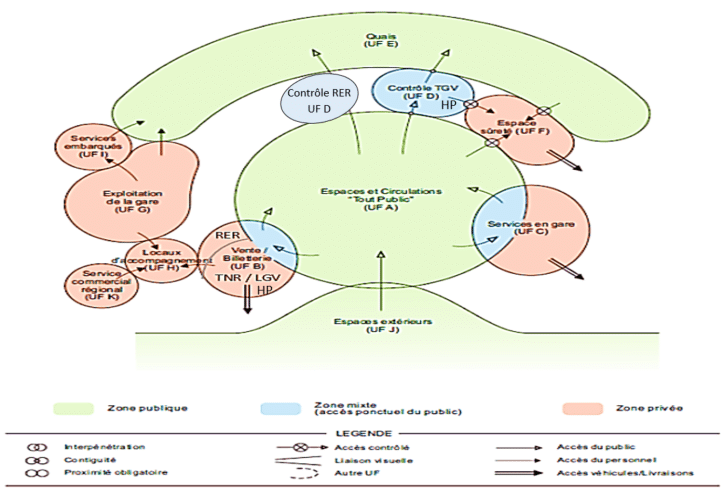

Il est à noter que ces gares seront conçues pour intégrer de manière fluide la ligne à grande vitesse, ainsi que les services liés aux trains de proximité et haute performance. Elles seront conçues non seulement comme un hub de transport central et un pôle d’échange, mais aussi comme un lieu de confort et d’efficacité, répondant aux besoins diversifiés des voyageurs tout en facilitant l’intermodalité entre les différents services ferroviaires et les autres modes de transport. Le schéma type de ces gares est présenté comme suit :

Les technicentres de maintenance, quant à eux, seront équipés des dernières technologies pour garantir un entretien optimal des trains, assurant ainsi une performance continue et fiable du réseau et apportant un nouveau concept standard des établissements de maintenance basé sur l’optimisation des opérations de maintenance et l’amélioration de l’ergonomie et des conditions de travail.
Ce projet vise non seulement à améliorer l’expérience des passagers, mais aussi à renforcer l’efficacité opérationnelle du système ferroviaire, tout en intégrant des solutions durables et innovantes pour le futur des transports.
Télécommunications et réseau GSM
La réalisation du système de signalisation et des télécommunications est l’une des principales composantes de cette deuxième phase de LGV. Un marché a dans ce sens été lancé en février, pour 3,2 MMDH, et n’a jusqu’à présent pas encore été attribué.
Le périmètre de signalisation à réaliser, selon l’ONCF, est le suivant :
- Le prolongement de la LGV depuis Kénitra jusqu’à Marrakech-Guéliz, comprenant toutes les gares intermédiaires exceptée une au niveau de la gare Rabat Agdal;
- Les raccordements à la ligne classique au niveau de Sidi Ichou, de part et d’autre de Rabat Agdal (Salé au nord et Ain Attiq au sud), Zenata (au nord de Casablanca), Nouaceur Nouvelle ville, sud de Bouskoura et nord de Berrechid;
- La réalisation des nouvelles installations terminales à Marrakech Palmeraie et Marrakech Guéliz;
- Le raccordement depuis la ligne classique existante au stade de Marrakech. Les études d’exploitation sont d’ailleurs en cours pour définir la desserte du stade de Marrakech;
- La réalisation des installations de signalisation de l’atelier de maintenance à Marrakech;
- La desserte des bases travaux et maintenance de l’infrastructure.
En ce qui concerne le réseau de GSM, un appel d’offres est toujours en cours pour 350 MDH.
Plusieurs marchés toujours en cours…
D’autres appels d’offres sont également toujours en cours, tels que :
- Les prestations de contrôle extérieur topographique pour 10,5 MDH. Un marché réparti en trois lots, et dont le délai de réalisation est fixé à 54 mois;
- La prestation d’assistance au fonctionnement des entités du Pôle Projets LGV pour 5 MDH;
- Les études et la réalisation des travaux voie, caténaire, IAC, CSS, bases travaux et logistique pour plus de 4 MMDH, dont le délai de réalisation a été fixé à 48 mois;
- La fourniture de rails neufs 60 E1 de 36 ML pour 612 MDH, dont le délai de réalisation est fixé à 12 mois.
… tandis que d’autres ont déjà été attribués
Pour ce qui est des marchés déjà attribués, il s’agit de :
- La mission d’assistance à la maîtrise d’ouvrage pour le suivi environnemental et social du projet de la LGV entre Kénitra et Marrakech y compris le hub de Casablanca, attribuée à AREMO Ingénierie pour près de 12 MDH;
- La réalisation des prestations topographiques sur le parcours de la LGV entre Tanger et Kénitra, attribuée à XY concert pour 818.100 DH;
- L’augmentation de la capacité de la ligne ferroviaire entre Kénitra et Marrakech et du hub de Casablanca. Le premier lot a été attribué à Vossloh Cogifer SA pour 77,62 MDH et 38 millions d’euros, tandis que le second a été attribué à China Railway Shanhaiguan Bridge Group pour 26,34 MDH et 6,46 millions de dollars.
Planning détaillé de la réalisation de ce projet
La réalisation du second tronçon de la LGV devrait être finalisée en 2029. Comme le montre l’infographie ci-dessous, la mise en service est prévue pour novembre 2029.
Dans le détail, les travaux de construction et de réaménagement des gares devraient prendre fin en décembre 2025, la réalisation du tunnel prévu à Rabat devrait s’achever en avril 2028 et les essais dynamiques devraient démarrer vers janvier 2029, d’abord sur le tronçon Kénitra-Casablanca entre janvier et mai, puis entre Casablanca et Marrakech entre mai et septembre 2029.
